Unités de méthanisation en projet

510 GWh de capacité de production annuelle en énergie primaire estimée pour les unités en projet au 31 décembre 2025.

Quelles sont les différentes étapes d’un projet en méthanisation ?

Un projet de méthanisation passe par plusieurs étapes avant d’être mis en service (Figure ci-dessus). Les données fournies par AILE permettent de dresser un état des lieux sur les unités de valorisation du biogaz aux différents stades de développement : « projet (instruction en cours, pas d’instruction, instruction finie) » et « travaux ». Les données des services de l’Etat (DREAL, préfectures, DDT(M) et DDPP) ont permis d’identifier les projets publics c’est-à-dire disposant d’un acte administratif délivré.

Aperçu régional

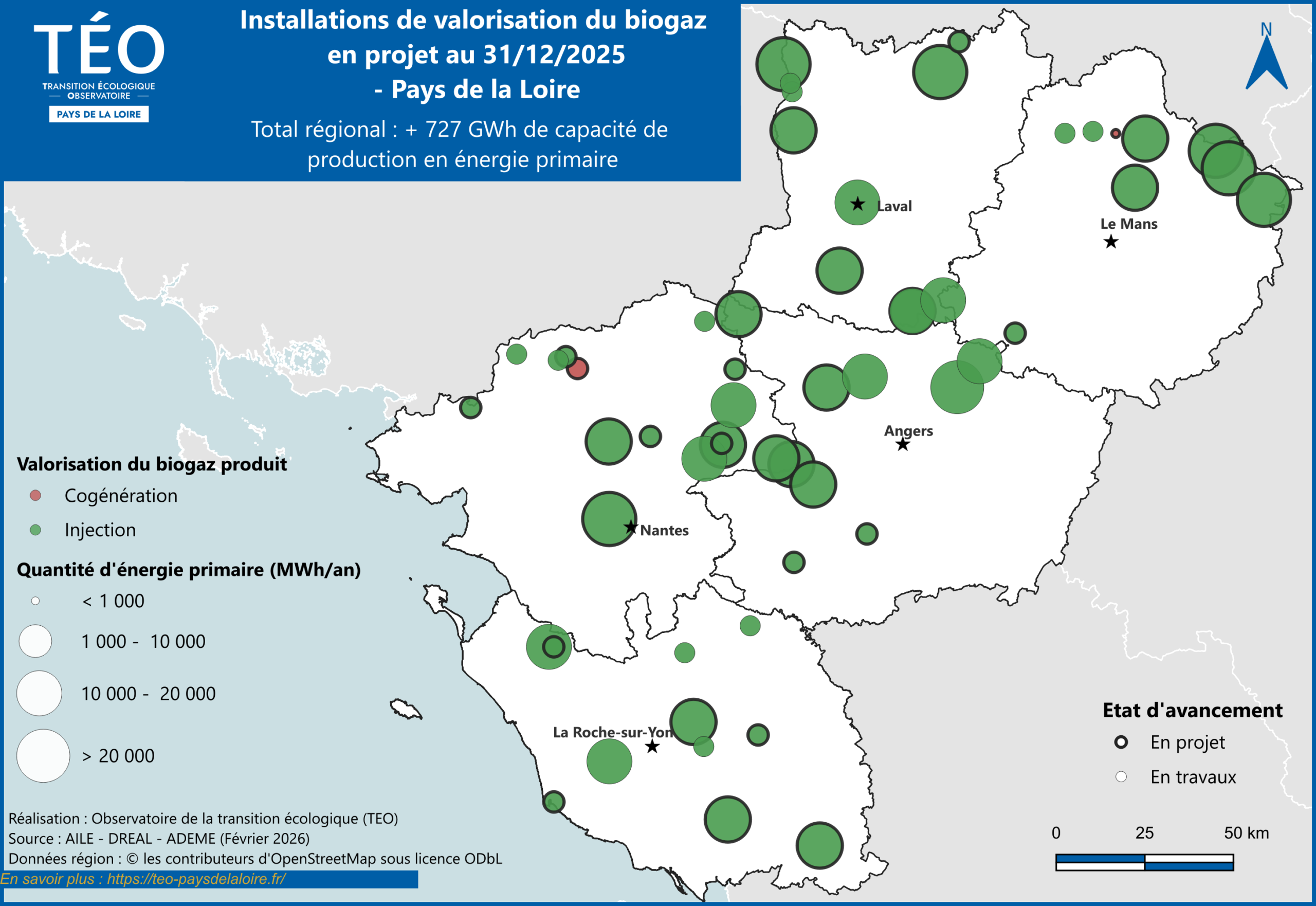

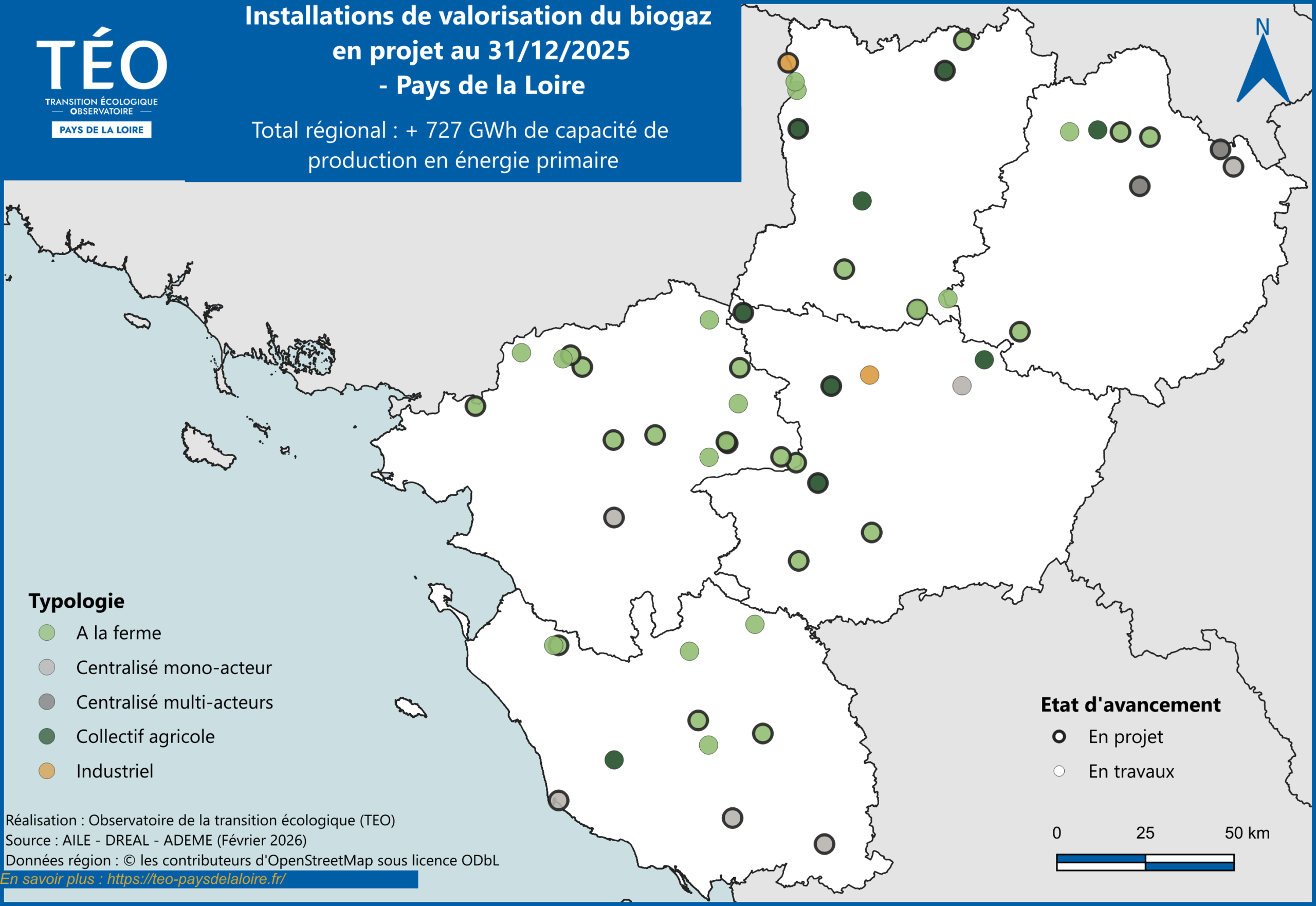

Au 31 décembre 2025, 48 unités sont en projet, réparties comme suit : 30 unités au stade projet « instruction en cours », « pas d’instruction », « instruction finie » et 18 installations en travaux. Ces unités sont représentées sur les cartes ci-dessous avec une symbologie spécifique : les contours en gras indiquent les unités au stade « projet »(instruction en cours, pas d’instruction, instruction finie).

La datavisualisation ci-dessous regroupe les indicateurs, calculés à partir des sources de données de la compilation réalisée par TEO, à l’échelle des départements et de la région, pour les unités en projet (en travaux ou stades « instruction en cours », « pas d’instruction » et « instruction finie »).

Chiffres clés par EPCI


Accéder aux données à l’échelle de l’installation en projet en 2025 sur l‘Opendata TEO et sur TerriSTORY . L’outil TerriSTORY vous permet d’avoir une entrée multi-thématiques. La géolocalisation indicative, susceptible d’évoluer, nécessite d’être confirmée auprès du porteur de projet.

Capacité d’injection (MWh) réservée pour les projets d’injection

La file d’attente illustrée par le graphique représente les capacités réservées par les porteurs de projets auprès des gestionnaires des réseaux gaz. Certains des projets pouvant être annulés ou subir des retards (demandes d’analyses complémentaires, durées des travaux, recours), cette file d’attente n’exprime qu’une tendance et n’est pas totalement représentative des projets à venir. Néanmoins, la multiplication par plus de 9 des volumes concernés par une demande de raccordement entre 2014 et 2024 révèle l’activation de la filière.


En savoir plus

click

        → Accéder à la page sur les unités de méthanisation en fonctionnement

        → Accéder à la page sur les ressources méthanisables

        → Accéder à la page sur le Schéma Régional Biomasse

        → Accéder à la page sur le transport

        → Accéder à la page sur les biodéchets
